BIRO ADPIM – Wakil Gubernur Kalimantan Utara (Kaltara), Dr. Ingkong Ala, SE., M.Si., melakukan monitoring dan evaluasi (monev) terhadap sejumlah proyek pembangunan infrastruktur strategis di Kota Tarakan pada Selasa, 23 September 2025. Kunjungan ini memastikan progres proyek yang dibiayai Anggaran Pendapatan dan Belanja Daerah (APBD) Kaltara 2025 berjalan sesuai target dan standar kualitas yang ditetapkan.
Didampingi sejumlah pejabat antara lain Asisten Bidang Administrasi Umum Pollymart Sijabat, SKM.,M.AP; Kepala Biro Administrasi Pimpinan Jaini S.Hut, M.P, Kepala Biro Administrasi Pembangunan H Sapi’i, ST.,M.AP; Kepala Bapenda Kaltara Dr. Tomy Labo, S.E.,M.Si; dan Plt. Kepala Disdikbud Kaltara Hasanuddin, S.Pd.,M.Si, Wagub meninjau proyek jalan, gedung perkantoran, dan fasilitas pendidikan yang vital bagi masyarakat.
Fokus utama dalam monev kali ini adalah proyek pembangunan Jalan Ring Road Tarakan Segmen I Juata-Binalatung. Proyek senilai Rp4,7 miliar ini telah mencapai progres 67,3% sejak dimulai pada Juli 2025. Pengerjaan yang mencakup galian dan penimbunan jalan sepanjang 700 meter dengan lebar 24 meter ini ditargetkan selesai 100% dalam waktu dekat.
Jalan ring road sepanjang 12 kilometer ini diharapkan dapat menjadi akses vital yang tidak hanya mempermudah mobilitas, tetapi juga membuka peluang ekonomi baru bagi masyarakat, terutama di sektor pertanian, peternakan, dan perikanan. Keberadaannya juga mendukung program pencetakan sawah seluas 200 hektare di kawasan tersebut.
“Manager Pelaksana sudah menjamin dan komitmen menyelesaikan pekerjaan dengan kualitas terbaik dan memiliki elevasi yang baik agar tidak ada genangan saat hujan,” ujar Wagub.
Selain itu, tim monev juga meninjau proyek drainase dan trotoar di Jalan Gajah Mada. Proyek senilai Rp1,4 miliar ini mencakup pembangunan drainase dan trotoar sepanjang 180 meter. Wagub meminta agar selama pengerjaan, akses masyarakat ke gang-gang tetap dijaga agar tidak terganggu.
Wagub Ingkong Ala juga meninjau pembangunan gedung kantor baru UPTD Bapenda Kelas A Wilayah Tarakan/Samsat Tarakan. Proyek senilai Rp7,2 miliar ini telah mencapai progres 35% dan diharapkan selesai pada Desember 2025. Pembangunan gedung ini sangat penting untuk meningkatkan kualitas pelayanan pajak daerah yang setiap hari melayani hingga 300 wajib pajak.
Di sektor pendidikan, Pemprov Kaltara menunjukkan komitmen kuatnya dengan mengalokasikan anggaran untuk pembangunan di SMK Negeri 4 Tarakan dan SMA Islam Terpadu Ulul Albab Boarding School.
Di SMK 4 Tarakan, dibangun ruang guru senilai Rp898,1 juta dan laboratorium komputer serta animasi senilai Rp1,9 miliar. Sementara itu, SMA Islam Terpadu Ulul Albab juga menerima alokasi Rp2,3 miliar untuk pembangunan ruang kelas baru.
Wagub menegaskan pentingnya pengawasan yang ketat dari semua pihak terkait.
“Pengawasan yang tepat akan memastikan proyek-proyek ini selesai tepat waktu dengan kualitas terbaik, demi kemajuan daerah dan kesejahteraan masyarakat,” pungkasnya.
Pembangunan infrastruktur pendidikan ini bukti komitmen Pemprov Kaltara mengalokasikan 20% APBD bagi sektor pendidikan, dalam upaya menciptakan sumber daya manusia unggul di masa depan. BIRO ADPIM
PEMBANGUNAN INFRASTRUKTUR APBD KALTARA 2025 DI KOTA TARAKAN DALAM MONEV WAGUB KALTARA INGKONG ALA. SE.,M.SI SELASA 23 SEPTEMBER 2025
1.Proyek Jalan dan Drainase
a. Pembangunan Jalan Ring Road Tarakan Segmen I Juata-Binalatung
*Anggaran: Rp4,7 Miliar (APBD Kaltara 2025)
*Kontrak: Juli 2025
*Cakupan Pekerjaan: Galian dan Penimbunan Jalan
*Spesifikasi: Panjang 700 meter, Lebar 24 meter
*Progres: 67,3%
*Target Selesai: Sekitar 10-14 hari ke depan
*Manfaat: Membuka akses vital, mendorong peluang ekonomi (pertanian, peternakan, perikanan), dan mendukung program cetak sawah 200 hektare.
b. Pembangunan Drainase dan Trotoar Jalan Gajah Mada
*Anggaran: Rp1,4 Miliar (APBD Kaltara 2025)
*Cakupan Pekerjaan: Pembangunan drainase, trotoar, dan pedestrian
*Progres: 41,37%
*Spesifikasi: Drainase kiri dan kanan sepanjang 180 meter
2.Proyek Gedung Perkantoran
a.Pembangunan Gedung Kantor UPTD Bapenda Kelas A Wilayah Tarakan/Samsat Tarakan
*Lokasi: Karang Anyar, Tarakan Barat
*Anggaran: Rp7,2 Miliar (APBD Kaltara 2025)
*Kontrak: Juli 2025
*Progres: 35%
*Target Selesai: Desember 2025
*Manfaat: Meningkatkan kualitas pelayanan pajak daerah yang melayani sekitar 300 wajib pajak per hari.
3.Proyek Infrastruktur Pendidikan
a.Pembangunan Fasilitas SMK Negeri 4 Tarakan
*Anggaran:
Ruang Guru: Rp898,1 Juta
Ruang Laboratorium Komputer dan Animasi: Rp1,9 Miliar

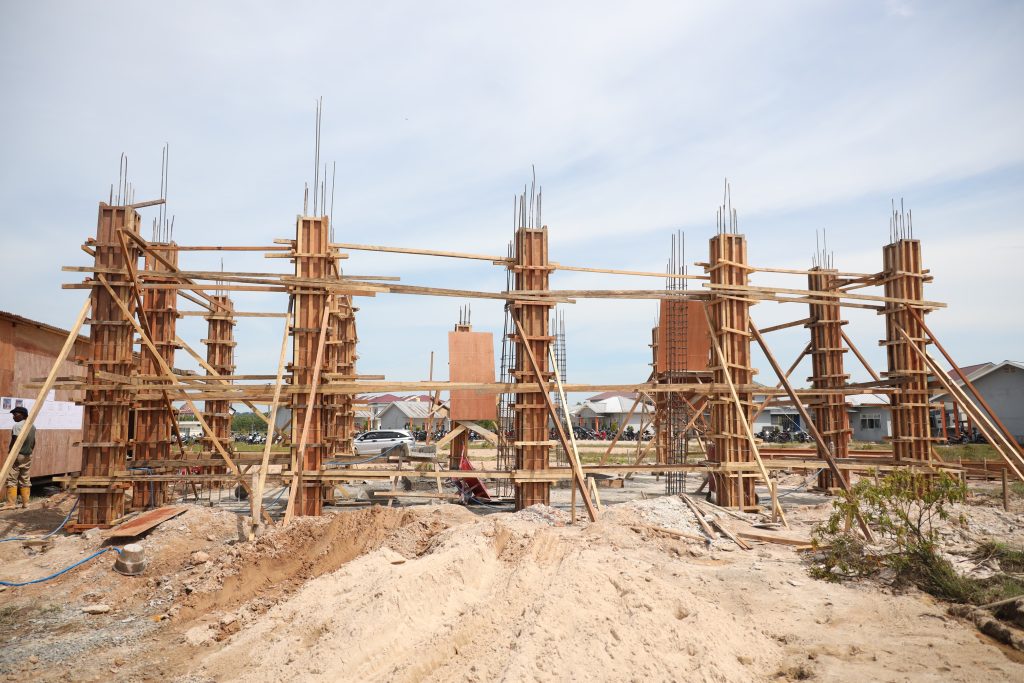

*Progres Pekerjaan: Pondasi dan tiang
*Kontrak: Agustus 2025
*Manfaat: Menciptakan SDM unggul di bidang kejuruan.
b.Pembangunan Ruang Kelas Baru SMA Islam Terpadu Ulul Albab Boarding School
*Lokasi: Kampung Empat, Tarakan Timur
*Anggaran: Rp2,3 Miliar
*Kontrak: Juli 2025
*Manfaat: Meningkatkan kualitas fasilitas belajar dan mendukung pendidikan berbasis asrama.
Sumber: Wawancara lapangan, Biro Administrasi Pembangunan, diolah Biro Adpim.
